毎年「来年こそは」で終わっていませんか?雪が降るまで、あと約3か月。置賜の「住まいのお直し」は8月末から検討を!

こんにちは!廣谷建設の広報担当です。
お盆が過ぎて、南陽市も朝晩の風に少しだけ秋の気配が混じってきましたね。日中はまだまだ暑い日が続きますが、置賜で暮らしていると、この時期にふと頭をよぎることがあります。

そういえば去年の冬、あの部屋、寒かったな
窓辺の底冷え、廊下と居間の温度差、朝いちばんの脱衣所。
冬のあいだは「今さら工事もできないし」と我慢して、春になると忘れて、また冬に思い出す。この繰り返しになっている方は、けっして少なくありません。
でも、実はいまが一年でいちばん動きやすい時期なんです。今回は「雪が降るまでに何が間に合って、何が間に合わないのか」を、逆算のかたちで整理してみます。
雪が降るまで、実はもう「3か月」しかありません
気象庁の平年値(1991〜2020年、山形地点)を見ると、初雪の平年日は11月16日。積雪が1cm以上になる初日は12月3日です。置賜は山沿いに近い分、もう少し早く白いものが舞う年もありますよね。
つまり、8月中旬のいまから数えると、初雪までおよそ3か月。
「3か月もあるなら余裕でしょう」と思われるかもしれません。ただ、住まいの工事は「工事にかかる日数」だけでは終わりません。
- 現地を見て、状態を確かめる
- どこまでやるかを一緒に決める
- お見積もりを出して、検討していただく
- 材料や設備を手配する(メーカー在庫によっては数週間かかることも)
- 職人さんの日程を押さえる
ここまでで、ふつうに1か月から1か月半はかかります。工事そのものはそのあとです。
そう考えると、3か月という数字は、実はそれほど余裕のある数字ではないんです。
なぜ「秋のうち」なのか。冬の工事が難しくなる3つの理由
「別に冬にやってもいいのでは?」と思われる方もいらっしゃると思います。もちろん、室内で完結する小さな工事なら冬でもできます。ただ、雪国の工事には冬ならではの制約があります。
① 外まわりの工事は、雪と一緒には進められない
屋根、外壁、雨樋、基礎まわり、外構。これらは雪が積もると足場も組めませんし、そもそも作業面が見えません。塗装や防水は気温が下がりすぎると性能が出ないものもあります。特に、外まわりは、雪が来る前が実質的な締切とお考えください。
② 冬は「壊れてから」の対応が増える
大雪のあと、置賜では毎年のように「雨樋が落ちた」「屋根から雪が落ちて物置が」「水道管が凍った」といったご連絡をいただきます。私たちもそちらを最優先で回ることが多くあります。つまり、冬は計画的な工事の予定が組みにくい季節なんです。
③ 家の中の工事も、寒い時期は暮らしがつらい
たとえば内窓を入れる工事は、その部屋の窓を一時的に開けた状態にします。真冬にやってできないことはありませんが、夏の終わりから秋にかけてのほうが、住みながらの工事はずっと楽です。
工事別・逆算カレンダー。今から動けば、どこまで間に合う?

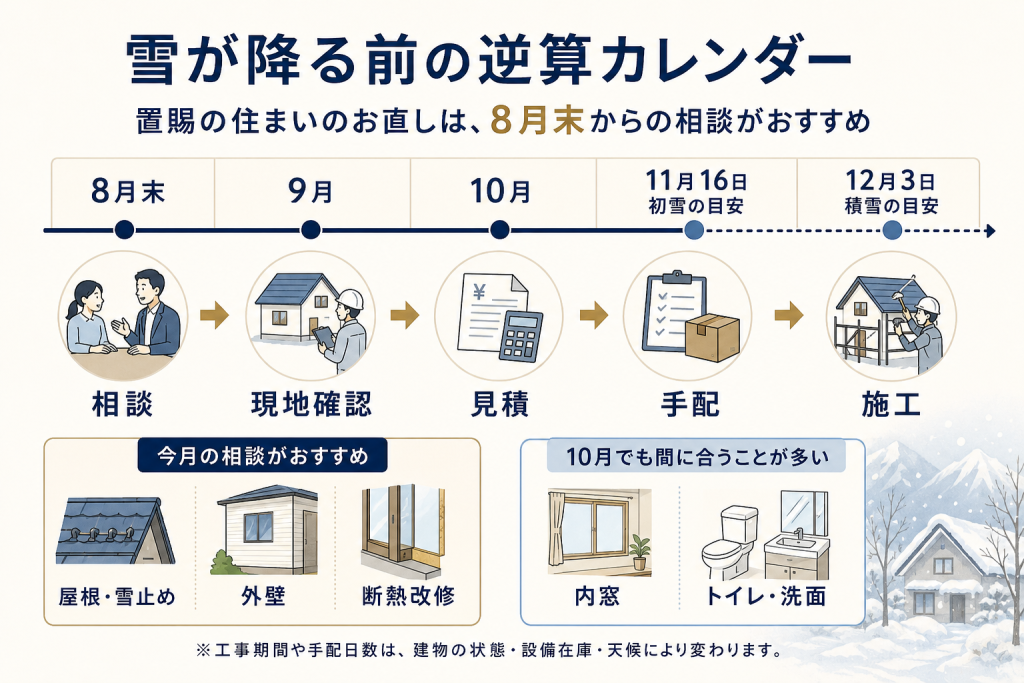

「じゃあ、うちのやりたいことは間に合うの?」というのがいちばん知りたいところですよね。おおよその目安を並べてみます。
| やりたいこと | 工事期間の目安 | 初雪に間に合う相談の目安 |
|---|---|---|
| 内窓を入れる(1〜2部屋) | 半日〜1日 | 10月中でも間に合うことが多い |
| トイレ・洗面の交換 | 1〜2日 | 10月上旬まで |
| キッチンの交換 | 3〜5日 | 9月中 |
| 浴室(ユニットバス)の入れ替え | 5〜7日 | 9月中 |
| 壁・天井・床の断熱改修 | 内容により1〜3週間 | 8月中に相談したい |
| 屋根の葺き替え・雪止めの追加 | 1〜2週間 | 8月中が目安。天候待ちも見込む |
| 外壁の塗装・張り替え | 2週間前後 | 8月中。9月の長雨で延びる前提で |
| 増築・大がかりなリノベーション | 1〜3か月 | 今すぐ相談。年内完了は要相談 |
※工事日数はあくまで一般的な目安です。建物の状態・工法・設備の在庫状況によって変わります。
いちばん申し上げたいのは、外まわりと断熱の工事は、もう「今月の相談」がおすすめの時期だということ。逆に、内窓のような一日で終わる工事は、10月に思い立ってもまだ間に合う可能性があります。
ステップ① まずは「この夏、どこが不快だったか」をメモする
ここからは、今日からできることを3つ。
まず、記憶が新しいうちに書き出すことです。
- 2階が暑くて、結局使わなかった部屋がある
- エアコンを1日中つけていた
- 洗濯物が乾かず、部屋干しの場所に困った
- 湿気で押入れの奥がにおう
夏の不満と冬の不満は、実は同じ原因から来ていることがよくあります。夏に2階がサウナのように暑くなる家は、冬は1階が底冷えします。どちらも屋根・天井・壁の断熱と、家のすき間が効いているからです。
夏の不快感は、冬の寒さの予告編だと思ってメモしておいてください。

ステップ② 去年の冬の困りごとを、忘れないうちに引っぱり出す
次に、去年の冬の記憶です。これが、いちばん忘れやすい。
- 朝、脱衣所に行くのがつらかった
- 窓の下がびしょびしょで、毎朝拭いていた
- 灯油の減りが早かった
- 玄関前の除雪が、年々きつくなってきた
- 屋根の雪が落ちる場所に、いつもヒヤヒヤしていた
こういった話は、ご相談の場で「そういえば…」と思い出されることがとても多いんです。ご家族で一度、10分だけでも話してみてください。ご主人と奥様で気になっている場所が違う、というのもよくあることです。
ステップ③ 補助金の「残り」を確認しておく
もうひとつ、時期に関わる話を。
国の「住宅省エネ2026キャンペーン」では、断熱窓の改修や給湯器の入れ替えなどに補助が用意されています。ここで大事なのは、これらが先着で予算を使い切る仕組みだということ。公式サイトにもこう書かれています。
各事業の予算ごとに、それぞれ補助金申請額が予算上限(100%)に達し次第、交付申請(予約含む)の受付を終了します。
そして、2026年8月15日時点の予算充当状況は次のとおりです。
- 先進的窓リノベ2026事業:17%
- 給湯省エネ2026事業:37%
- みらいエコ住宅2026事業(リフォーム):3%
いまはまだ余裕がありますが、寒くなってから駆け込みが増えるのが例年の傾向です。「使えるうちに使う」ほうが確実、というのが正直なところです。
補助金は要件が細かく、対象になる製品や工事の着手時期も決まっています。「うちの場合は使えるのか」だけでも、遠慮なくお尋ねください。
「全部やる」必要はありません。予算の中で効く順番を
ここまで読んで、「あれもこれもやらないと」と少し重たい気持ちになった方がいらっしゃるかもしれません。
でも、私たちは全部やることをおすすめしません。
限られたご予算の中で、いちばん効くところから順番に。たとえば「家じゅうの断熱をやり直す」のではなく、「いちばん寒い部屋の窓だけ先に手を入れる」。それだけでも、冬の体感はしっかり変わります。
熱の出入りの大部分は窓からです。だからこそ、予算が限られているときほど、窓から手をつける。これが、置賜の家をたくさん見てきた私たちの実感です。
見えるところをきれいにするより、見えないところの効き目を優先する。そのご提案が、結果としてご予算を守ることにつながると考えています。

雪が降る前に、間に合わせましょう。まずは見てもらうところから
地元・南陽市で46年。置賜の家が冬をどう越すのか、雪がどこに落ちてどこに困りごとが出るのかを、この目で見続けてきました。だからこそ、「この地域なら、まずここから」という順番をご提案できます。
そして、こういう相談ほど、動き出しが一日早いほど選択肢が増えます。9月の長雨で工程が押すことも、設備の在庫を待つことも、雪国では当たり前に起こるからです。
「今すぐ工事をするつもりはないけれど、うちの場合どうなんだろう」
まずはそんな形からで構いません。見せていただいて、「これは急がなくていいですよ」とお伝えして終わることも、よくあります。
窓辺の寒さ、屋根の雪、外壁のひび、玄関前の除雪。「これって相談していいことなのかな?」と迷うようなことでも、どうぞ遠慮なくお声がけください。
今年の冬は「来年こそは」と言わずに済むように。一緒に段取りしていきましょう。
